開挖基槽 | 澆灌基槽 | 安放溝體 | 安裝集水(shui)井和(he)檢查(cha)口 | 安放蓋板 |
溝(gou)體兩側澆灌混凝土(tu) | 鋪裝層 | 檢查清潔排水溝 |

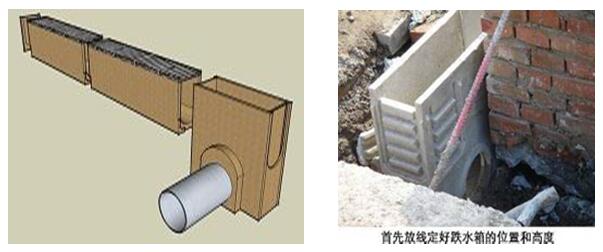

在安裝前首先確定排水溝安裝的標高,基槽的尺寸和排水溝兩側的鋼筋混凝土構件尺寸直接影響承載力,以排水溝放置中心為準,確定好基槽的寬度中心點,然后進行標記開挖。

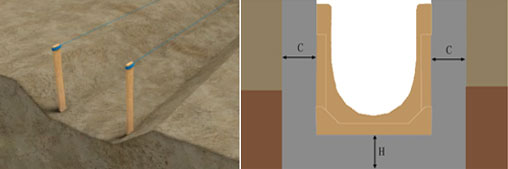

具(ju)體預留的(de)空間尺寸,應當按(an)照排水系統(tong)設計承載要求以及混凝土(tu)等級來確定,可參照下表(biao)
排水溝承載等級 | 混凝土等級 | 地基(H)mm | 左側翼(S)mm | 右側翼(S)mm |
A15 | C12/C15 | 100 | 100 | 100 |
A15 | C25/C30 | 80 | 80 | 80 |
B125 | C25/C30 | 100 | 100 | 100 |
C250 | C25/C30 | 150 | 150 | 150 |
D400 | C25/C30 | 200 | 200 | 200 |
E600 | C25/C30 | 250 | 250 | 250 |
F900 | C25/C30 | 250-300 | 250-300 | 250-300 |
按照上表中的承載等級給底部澆灌混凝土,需特殊設計要求的,如E600-F900承重要求的溝體,H部分要求放置8毫米的鋼筋網格結構(15X15cm)加固。用水泥混凝土澆筑符合承載等級要求尺寸的基槽底基。

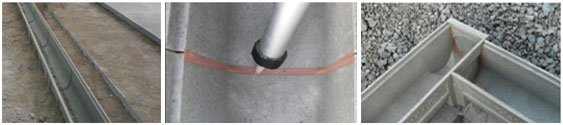

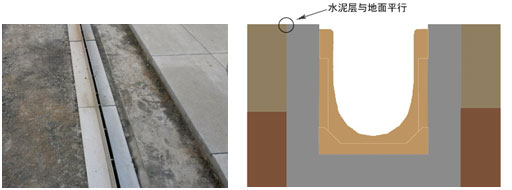

確定好中心線,拉線標記安裝,因為基槽底部澆筑的混凝土已經凝固,需要準備一些干濕度正好的混凝土放入排水溝底部,可以讓溝體的底部和地面的混凝土進行無縫連接,然后將排水溝溝體上的子母槽清理干凈后進行對接,在子母槽的卡縫處涂上結構膠,不會滲漏。

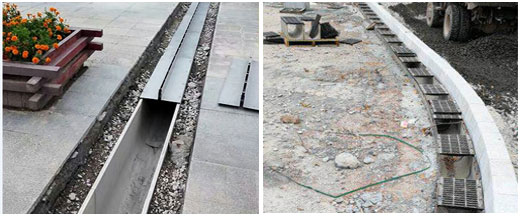

在安裝蓋板前必須清理干凈排水溝內垃圾,也為了避免溝體在混凝土澆灌后壁側受到擠壓,應先放上溝蓋板來支撐溝體。防止擠壓后蓋板無法安裝或者影響美觀。
澆筑兩側的混凝土時候先把蓋板保護起來,防止水泥殘渣堵住蓋板流水孔或者掉入成品排水溝內,可以根據承載力在兩側布上鋼筋網澆筑在混凝土內,保證它的強度,澆筑時不能超過前期設定的高度。

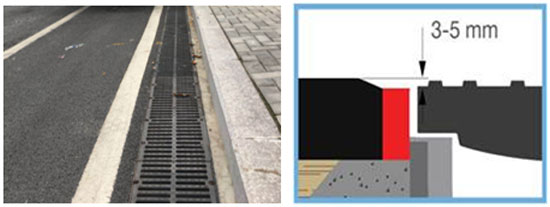

是否(fou)需要(yao)(yao)(yao)鋪(pu)(pu)貼看(kan)我們使用的(de)環境,如果需要(yao)(yao)(yao)我要(yao)(yao)(yao)要(yao)(yao)(yao)注意的(de)是鋪(pu)(pu)貼的(de)石頭略高排(pai)水口(kou)2-3mm,鋪(pu)(pu)貼面下(xia)面要(yao)(yao)(yao)有足夠(gou)厚(hou)度的(de)水泥砂漿(jiang)防止松(song)動,靠排(pai)水口(kou)鋪(pu)(pu)貼石頭要(yao)(yao)(yao)整(zheng)齊而且要(yao)(yao)(yao)緊貼排(pai)水口(kou),這(zhe)樣才能保證了整(zheng)體的(de)質量和(he)美感(gan)。
排(pai)水系(xi)(xi)統安裝完畢后(hou)(hou),必須先將排(pai)水溝(gou)(gou)蓋板、檢查井蓋板取下,認真(zhen)清(qing)理排(pai)水溝(gou)(gou)、檢查井內的雜物。確(que)認溝(gou)(gou)體(ti)暢通無阻后(hou)(hou),放回(hui)蓋板并用(yong)螺(luo)絲緊固(gu)。使(shi)用(yong)特殊螺(luo)栓與排(pai)水溝(gou)(gou)溝(gou)(gou)體(ti)連接固(gu)定(ding),一切正常后(hou)(hou)排(pai)水系(xi)(xi)統才可(ke)以投(tou)入使(shi)用(yong)。
1、檢(jian)查蓋(gai)板(ban)螺(luo)絲是否松動,蓋(gai)板(ban)有(you)沒有(you)損(sun)壞。
2、打開檢查(cha)口(kou),清理集水井(jing)污物藍,檢查(cha)出水口(kou)是否通暢。
3、清理(li)排水溝內垃圾并檢查排水溝有沒有賭賽(sai),變(bian)形,沉陷,斷裂,脫節(jie)等
4、清潔排(pai)水溝(gou),如果溝(gou)內有(you)淤(yu)泥(ni)就用高壓(ya)水槍進(jin)行(xing)沖洗,將上游排(pai)水溝(gou)內污泥(ni)排(pai)入下游檢查井,然(ran)后(hou)用吸泥(ni)車運(yun)走(zou)。
5、修復所有損壞(huai)處,每(mei)年至少兩(liang)次(ci)的(de)檢查,保持水道的(de)暢通。
